钢铁厂静电除尘器改造技术及施工方法

一、静电除尘器改造说明

静电除尘设备安装改造维修能否达到设计要求,满足生产需要,使用户满意,在设备安装的全过程中是保 证质量的重要一环,故要在安装施工中严格贯彻执行标准,各工种要以质量为核心,高 标准、严要求。

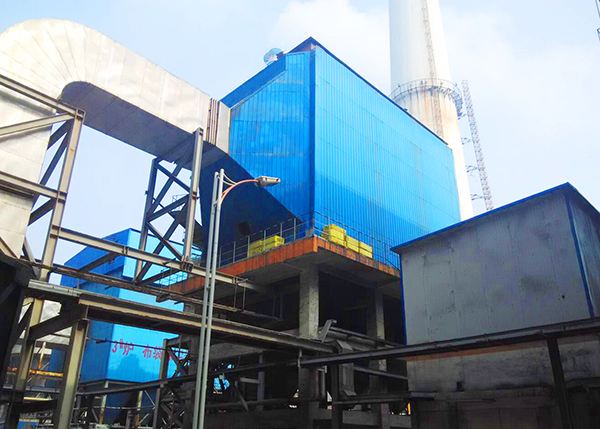

二、除尘器本体:

总体技术要求:

1、除尘器主要结构梁、柱按编号对座,构件先用螺栓连接,经找正后焊接,先把下部的部件,包括支架、灰斗等安装妥当,再安装中箱体、风道,最 后再安装上箱体以及各种阀件管道。

2、架与框架、框架与箱板,箱体与箱体之间的塔接缝全部采用连续焊。箱体里外、箱体与箱体的隔板不得有缝隙漏焊。焊接采用连续焊。焊高度不小于最 小焊件厚度。结构件变形的不经过骄直不得使用,箱体板与加强筋采取双面交替间断焊。

3、金属结构件必 须严格除锈后,内外刷二遍防锈漆。

除尘器部件安装标准:

(一)柱子、支架的安装

1、以设计图为标准,在已校验合格的立标基础上平面加相应厚度垫板组(数量不得超过4块)立柱按编号对座安装、找正。立柱精度无误后垫板组点焊牢固。

2、按梁、斜拉杆X2-X1的顺序用螺栓母与立柱连接。

3、安装柱子,梁技术要求:

①要保 证垂直度:小于1/1000;

②螺栓连接必 须加弹簧垫圈以防松动;

③各立柱对角线误差:±3㎜;立柱中心距误差:2㎜;水平度误差:±1.5㎜

④各节点严格按图示焊接要求焊接,不得有漏焊等缺陷。

(二)平台及梯子的安装

1、吊装平台、梯子,找平、找正、焊接。

2、制做栏杆与平台焊接。

3、吊装梯子与平台连接焊牢,焊接梯子的栏杆

技术要求:

①每行平台安装位置的直线度不得大于5㎜;

②平台两端接口平整,高差不得大于2㎜;

③平台与横梁L7焊缝不得低于8㎜,栏杆与各点连接要圆周焊,焊缝高度不得低于5㎜。

注:所有栏杆也可现场制作安装,有利运输。

(三)灰斗的安装:

1、灰斗吊到安装位置。

2、灰斗到位找正焊牢,焊外搭接立板)并与梁的下平台靠紧、焊牢。

3、灰斗内横拉筋角钢定位,焊接筋两端顶板,焊角钢。(共两层拉筋)

技术要求:

①斗与梁的位置要居中,且所有灰斗外部轮廓位置的直线度不得大于5㎜;

②斗上沿与梁平面边疆焊,外搭接板双面焊, 焊缝高

不得小于5㎜

(四)中箱体安装:

1、将板B2、 B3与 B1连接成箱体;

2、吊装箱体立于梁上,与水平梁的一端靠紧焊牢,立缝连续焊;

3、依次吊装箱体靠紧成焊牢;

4、吊装另一行箱体于梁上,与梁和板的另一端靠紧,焊牢。

技术要求:

①垂直度误差:1/1000且在8㎜以内;

②外形尺寸误差:±3㎜

③高度不得低于焊接件最 小尺寸,不得有夹渣,气泡,漏焊,等各种焊接缺陷;

(五)极板、极线安装:

按图纸要求的方向和位置,将极板安装到吊挂上整体的吊装到位,将极线安装到吊挂上整体的吊装到位,与中箱体之间焊接牢固。

技术要求:

①垂直度误差:1/1000且在8㎜以内;

②间距:±10㎜

(六)上盖安装:

按图纸要求的方向和位置,将上盖安吊装到位,与中箱体之间焊接牢固。

技术要求:各件之间联接缝,必 须联续焊,不得有焊漏。焊接完成用煤油涂抹焊逢,检验质量,检查量在50%以上。
